Cập nhật tiến độ Gói thầu Mở rộng Cụm lò Cốc số 5 - Nhà máy Thép Hòa Phát Dung Quất
Mặc dù gói thầu được bàn giao vào cuối tháng 4/2021 - thời điểm dịch bệnh Covid-19 bắt đầu bùng phát trên cả nước làm công tác huy động Vật tư, Thiết bị và Nhân lực rất khó khăn do chính sách cách ly của các địa phương, các chi phí đều tăng cao. Tuy nhiên Nhà thầu PHCONS đã và đang nỗ lực hết mình để hoàn thành gói thầu đúng tiến độ Hợp đồng.

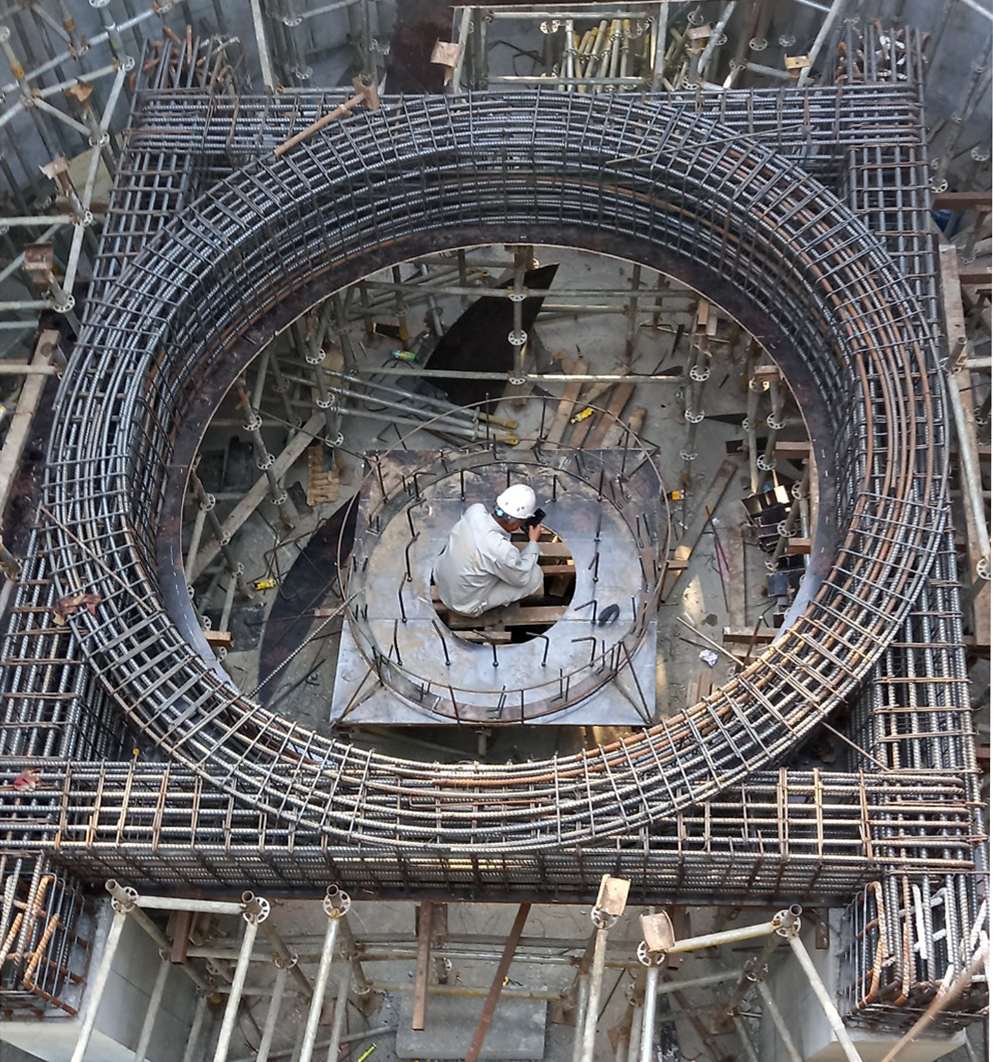

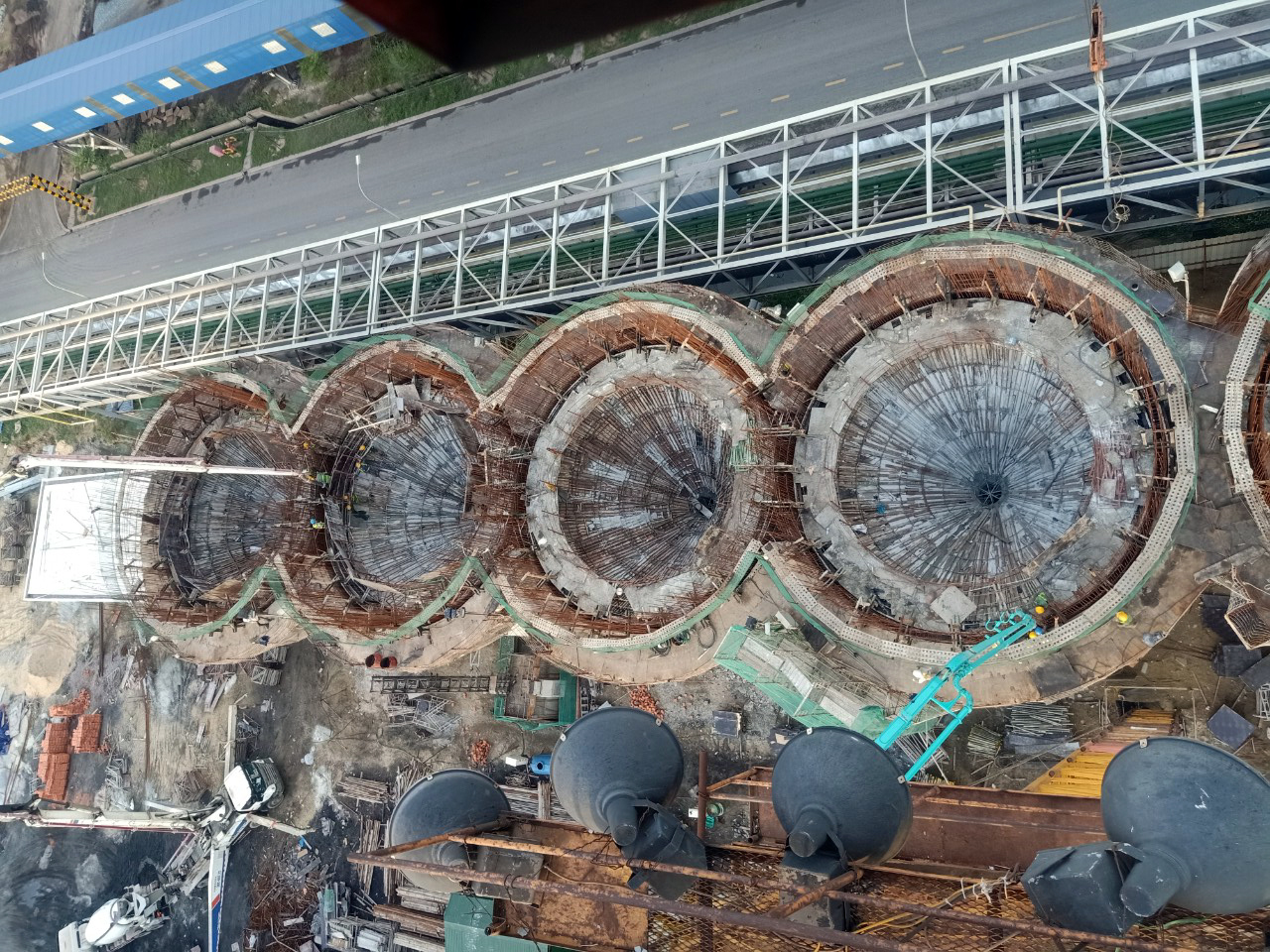

Hạng mục silo chứa coke 8 quả, Nhà thầu đã hoàn thành trượt lần 1 cả 8 silo đến cao độ +6.65M. Đã hoàn thành kết cấu bê tông cốt thép phễu cote +4.70M đến +6.65M các silo 1-4 và đang lắp dựng ván khuôn, cốt thép phễu cote +4.70M đến +6.65M các silo 5-8.

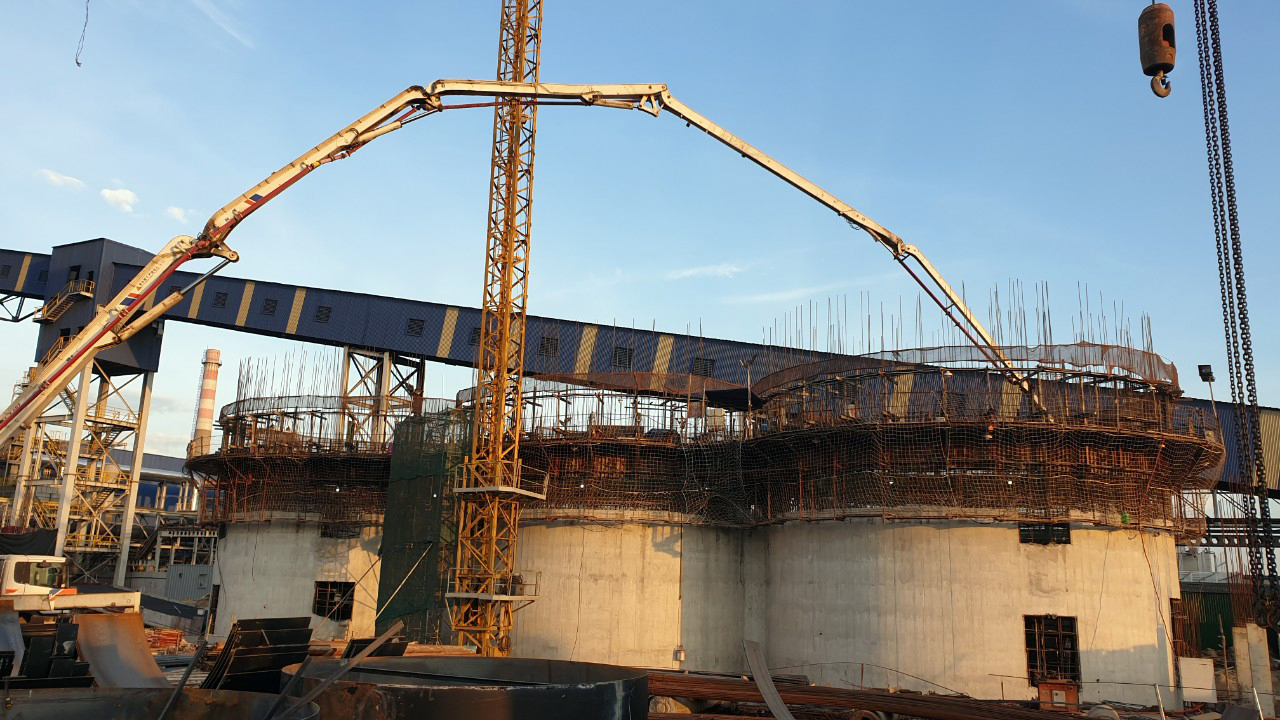

Hạng mục silo chứa coke 3 quả, Nhà thầu đã hoàn thành trượt lần 1 cả 3 silo, đã hoàn thành dầm sàn cote +4.70M, hiện tại đang thi công phễu từ cote +4.70M đến +6.90M.
Hạng mục ống khói 75M, Nhà thầu đã hoàn thành công tác ván khuôn trượt. Hiện tại đang thực hiện các công tác lắp dựng kết cấu thép thang, thi công cửa tro cửa khói và các công tác hoàn thiện.
